道道宮の沢北一条線 歩道バリアフリー工事
2021.08.16
工事名:防災・安全交付金事業 道道宮の沢北一条線
(二十四軒第3号線~宮の森4条中通線間)歩道バリアフリー工事
・今週の工程
・8月 16日(月) 撤去工:ILB撤去・RH撤去 舗装工:路盤工 排水工:集水桝 縁石工:民地石工
・8月 17日(火) ロードヒーティング工:RH復旧工 撤去工:As舗装版
・8月 18日(水) 雨天作業中止
・8月 19日(木) 撤去工:縁石撤去+ベースコンクリート打設・養生
・8月 20日(金) 舗装工:誘導ブロック工 アスファルト舗装工・養生
・8月 21日(土) 民地内工事:ILB復旧工
・8月 22日(日) 休 日
☆朱書きは、週内変更工程。
◇交通規制について(工事区間: 宮の沢北一条線・周辺生活道路)
車線減少、片側交互通行、通行止めを行います。
※ 衛生管理:ウイルスバリア(携行用-R3.8.6 撮影)

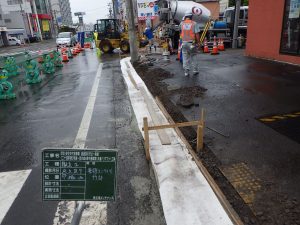

※ 縁石工:嵩上コンクリート打設 (R3.8.9 撮影)

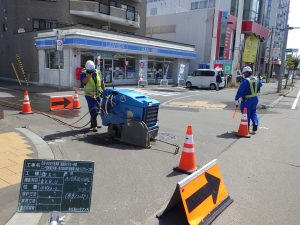

※ 撤去工:アスファルト舗装切断 = 二十四軒4条中央線(R3.8.11 撮影)
