工事情報のお知らせ

道道宮の沢北一条線  歩道バリアフリー工事

2021.09.04

 工事名:防災・安全交付金事業 道道宮の沢北一条線

            (二十四軒第3号線~宮の森4条中通線間)歩道バリアフリー工事

・今週の工程

・9月   6日(月)  RH工:ロードヒーティング復旧工 縁石工:仕切石修正(ベース板) 排水工:人孔修正

         舗装工:歩道アスファルト舗装工

・9月   7日(火)  縁石工:縁石布設・養生 舗装工:路盤工・As舗装工

・9月   8日(水)  舗装工:誘導ブロック工 アスファルト舗装工・養生 道路植栽工:移植工

         (民地内アスファルト舗装)

・9月   9日(木)  舗装工:ILB撤去(再利用) 縁石工:仕切石修正(ベース板)・植樹桝ブロック工

・9月 10日(金)  土工:歩道部改良 縁石工:仕切石修正(ベース板) 舗装工:アスファルト舗装工

         (他工事:NTT-ハンドホール修正)

・9月 11日(土)  休 日

・9月 12日(日)  休 日

◎他工事

☆朱書きは、週内変更工程。

◇交通規制について(工事区間:  宮の沢北一条線・周辺生活道路)

 車線減少、片側交互通行、通行止めを行います。

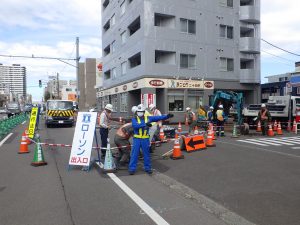

※ 安全管理:交通規制状況 SP440-L(R3.9.1 撮影)

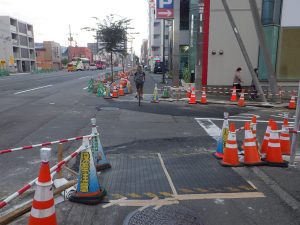

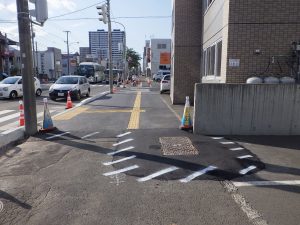

※ 歩道工:歩道As舗装・他工事 SP410-L(R3.9.3 撮影)

※ 安全管理:現場パトロール SP500-L(R3.9.4 撮影)
